前回のブログは「準備編」なので施工前日までのお話(詳しくはこちらから)。
今回は「工事編」ですので、施工日初日からの様子をお届けします。
「施工日初日」
いよいよ工事開始日がやってきました。
今回は施工範囲が去年に比べ広くないのですが、初日に最大の山場『荷移動』が待っています。

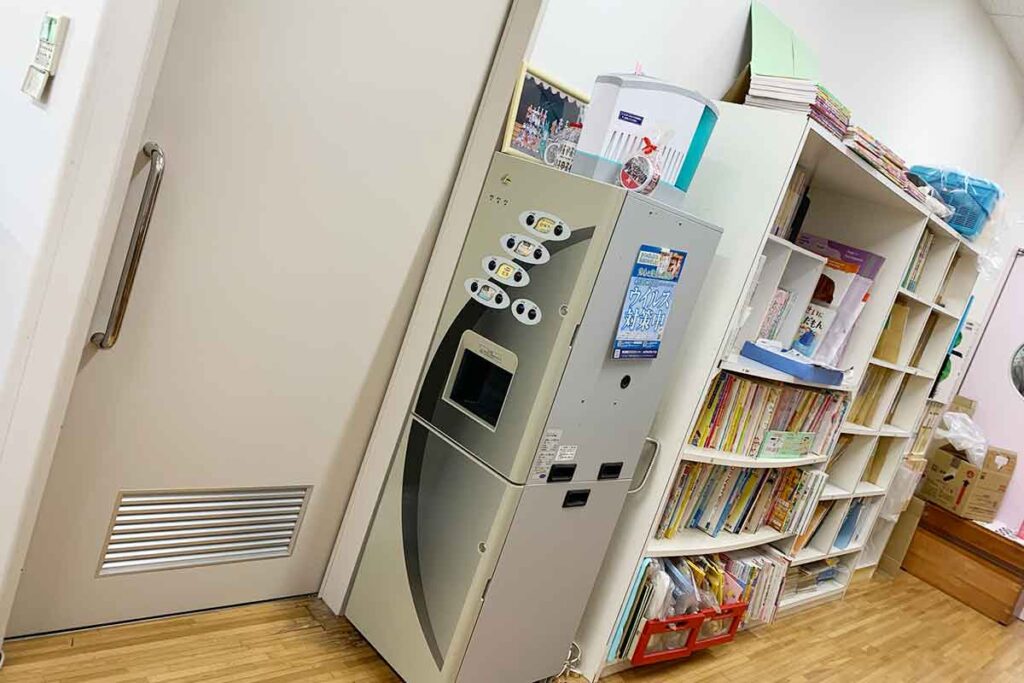

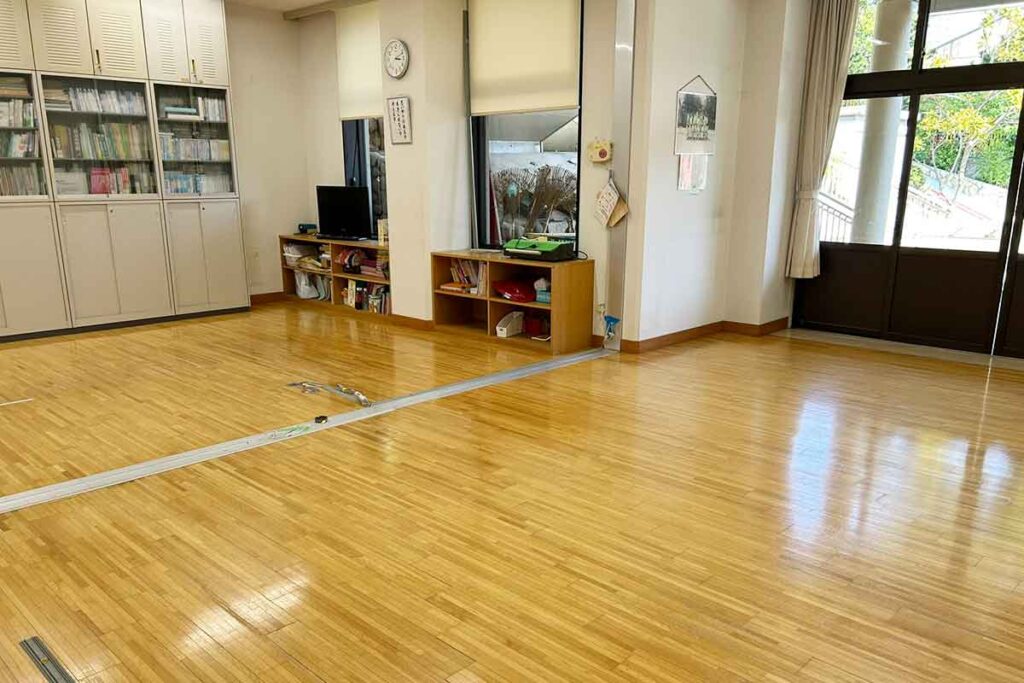

職員室には“コピー機”や先生方の「デスク」など大きな事務機器等があります。
先生方にもお手伝いいただき早速移動開始。
①まず移動先の保育室の床を養生。

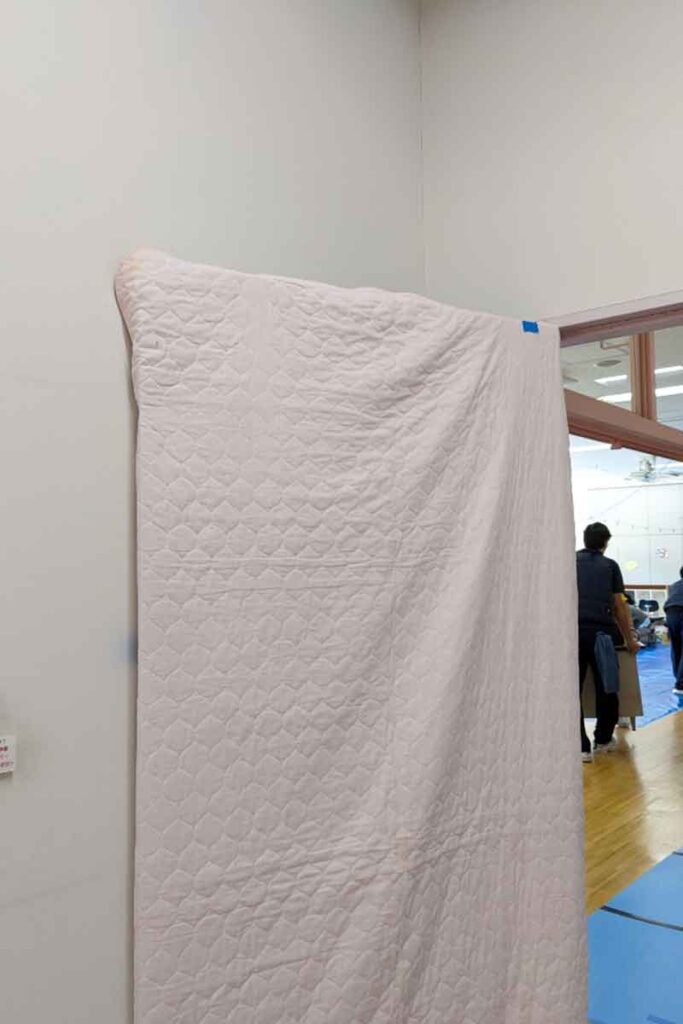

廊下の見切り、職員室のドアも毛布などで養生します。

②入口に近い物から移動していきます。

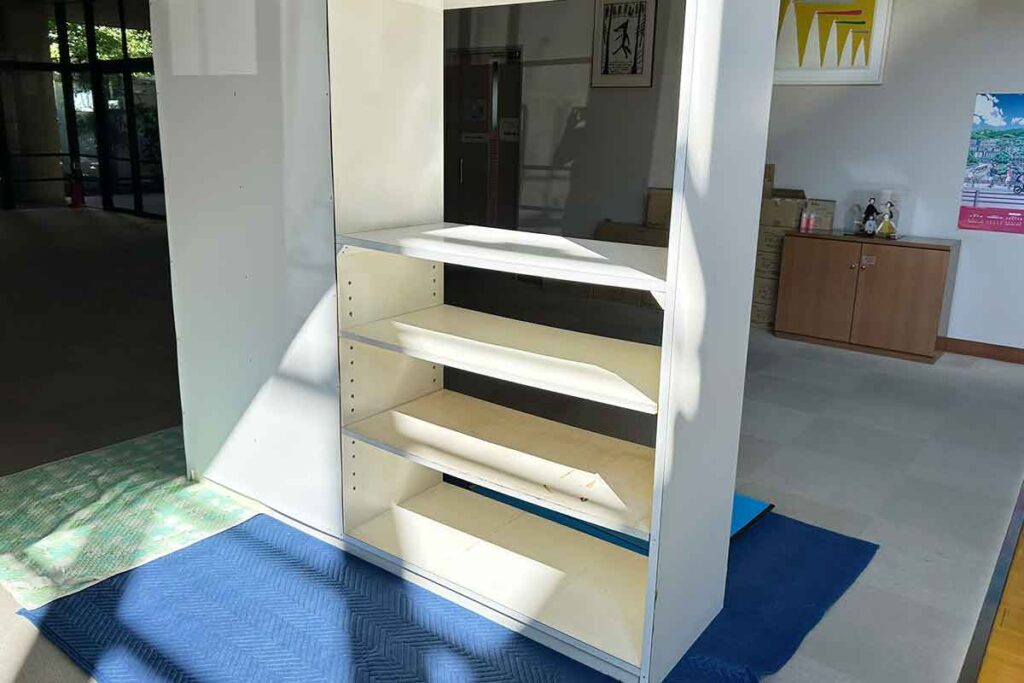

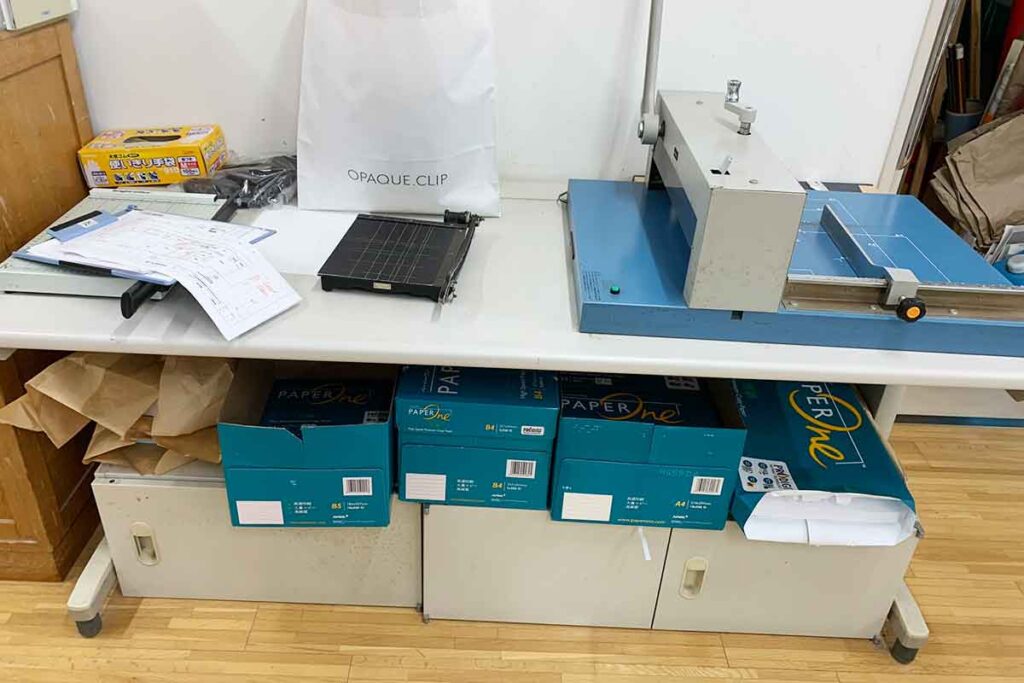

デスクにはあらかじめ番号を貼り付けておいてもらいました。コピー機・PCなどは電源を抜いておいてもらい、コンセント等はなるべくわかりやすいようにまとめておいてもらいました。

③デスクは移動後、先生方で並べていただき(移動先でお仕事されるので)、コピー機などは使えるように並べる。その他この期間は使われない備品は移動先でまとめておく。
④コンセント部や床に這わせてあるコードを養生
現状復旧する際にわかるようにしておく(どの機械とつながっていたのか写真に撮っておく)

⑤デスク・コピー機等の移動完了

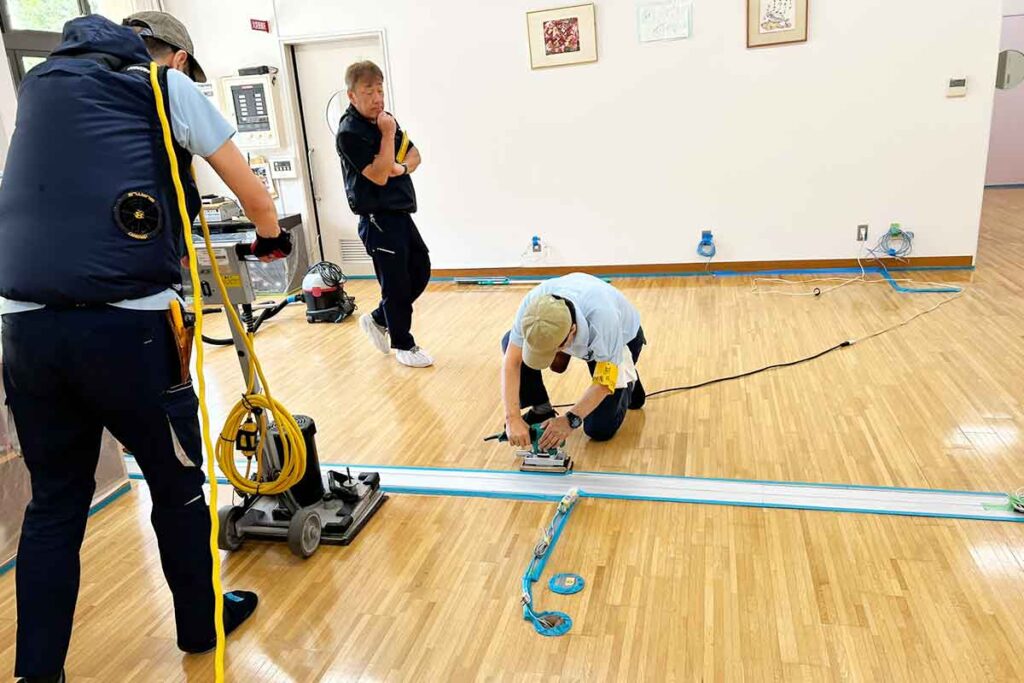

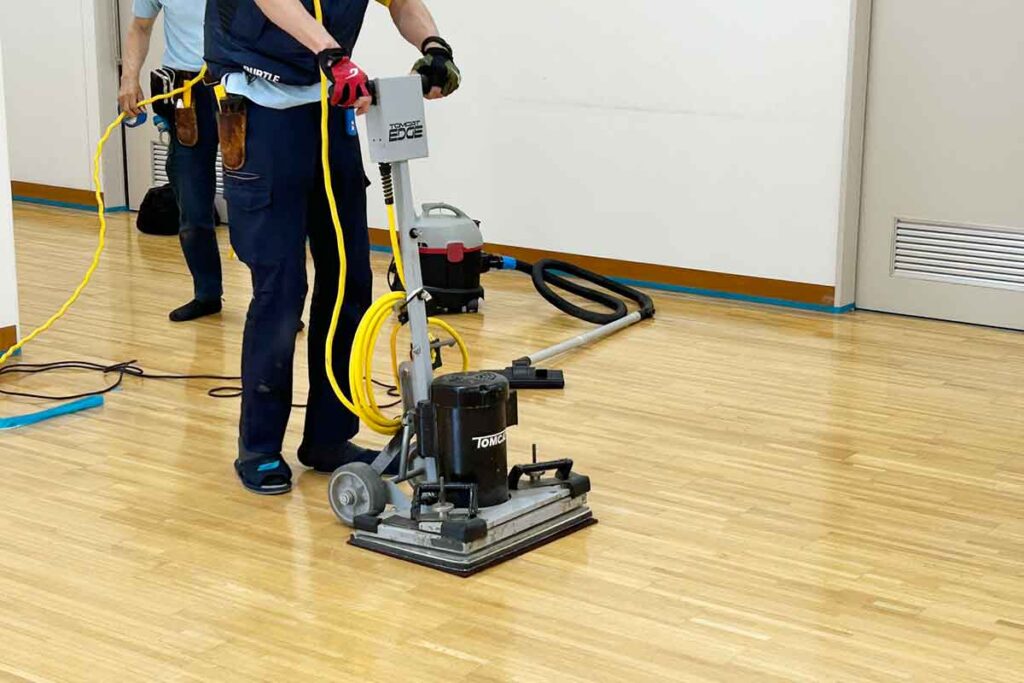

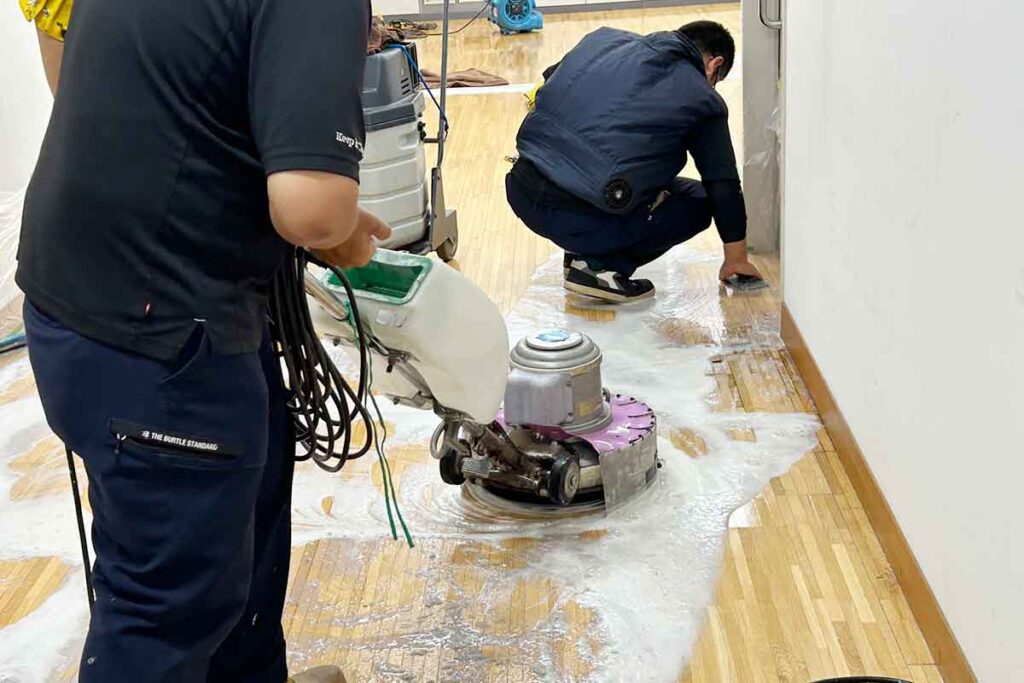

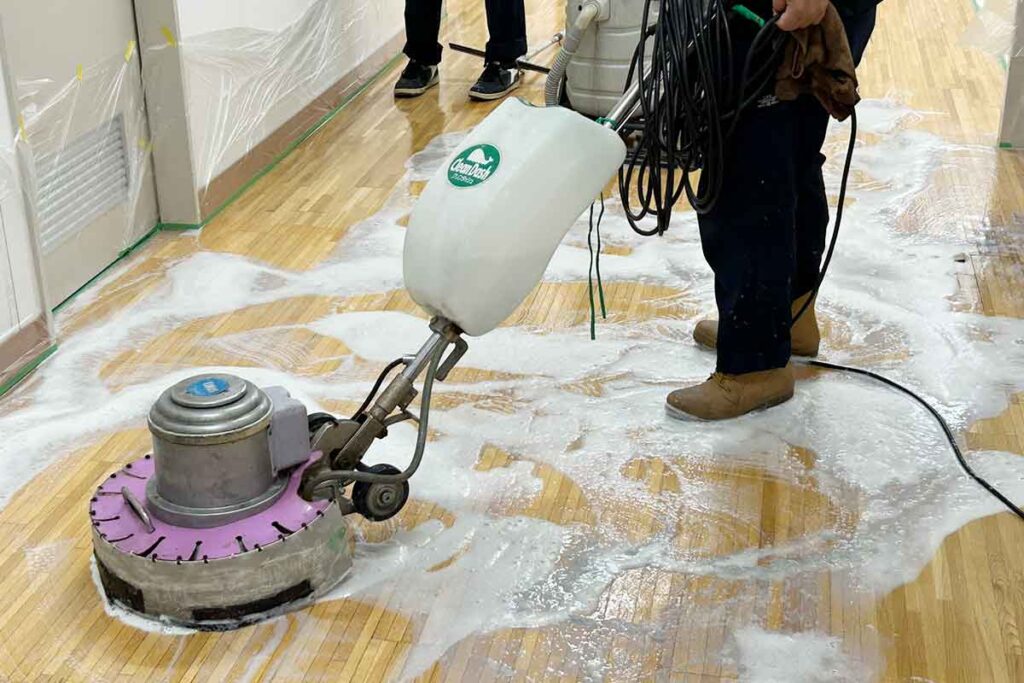

⑥現状チェック後、剥離作業開始
ドアなどに剥離剤が飛び散らないよう養生する

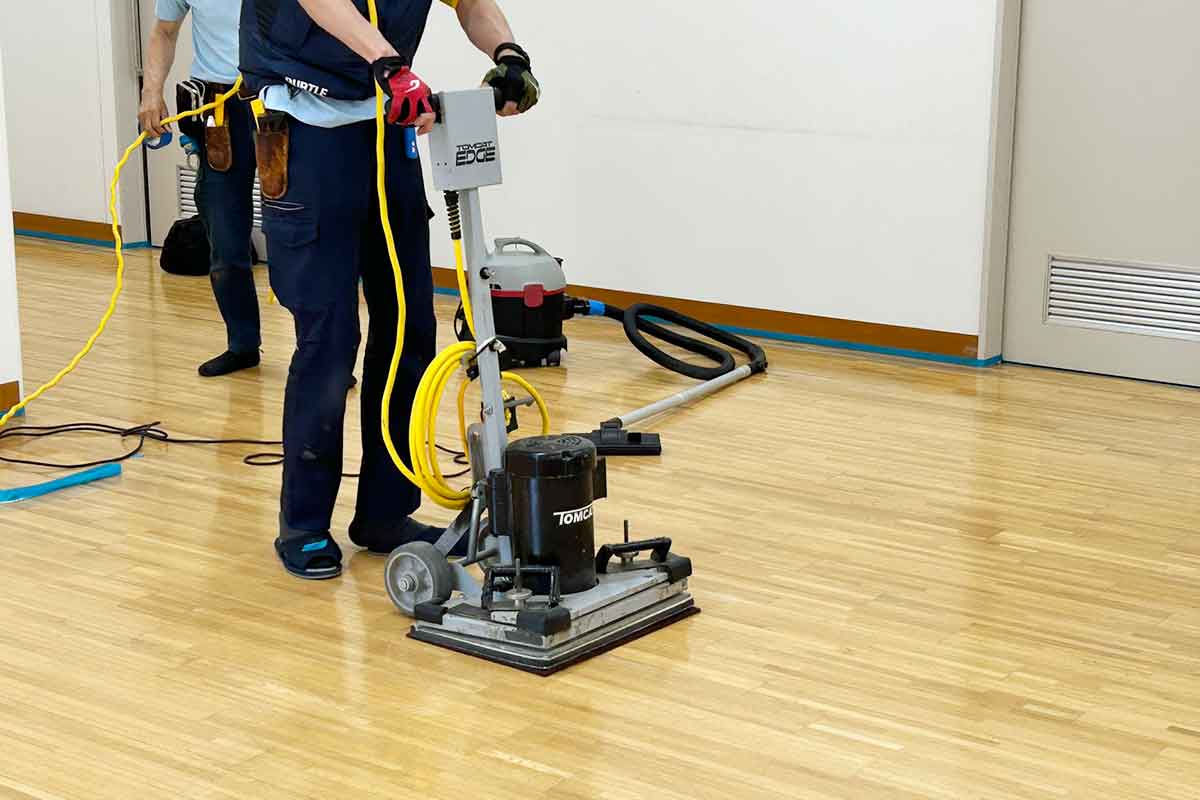

広い場所は機械を使い、端っこは手作業で。

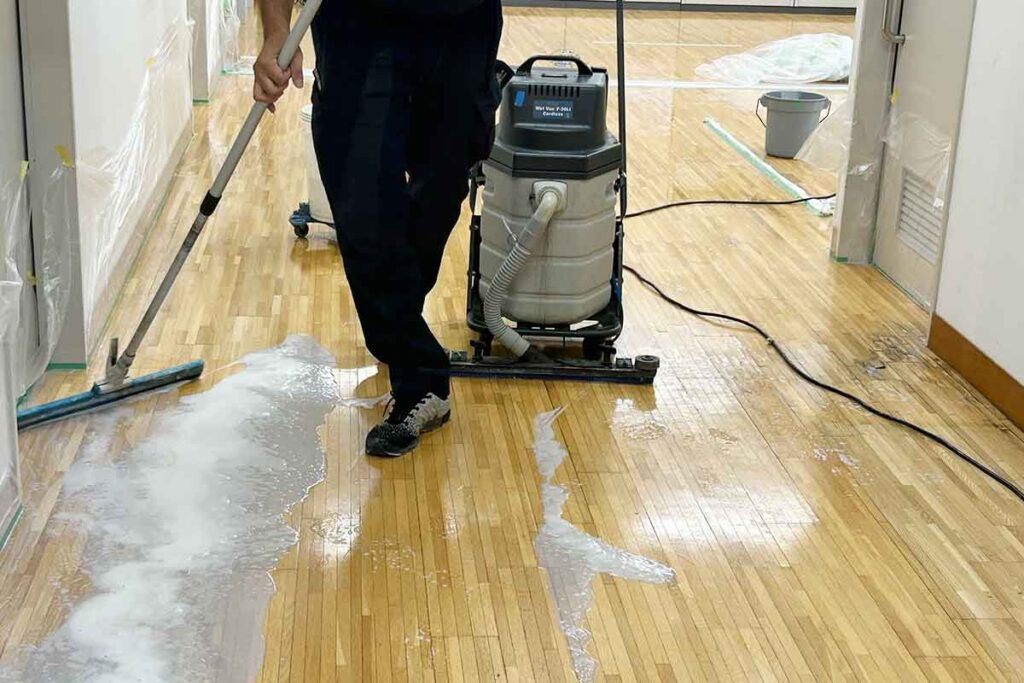

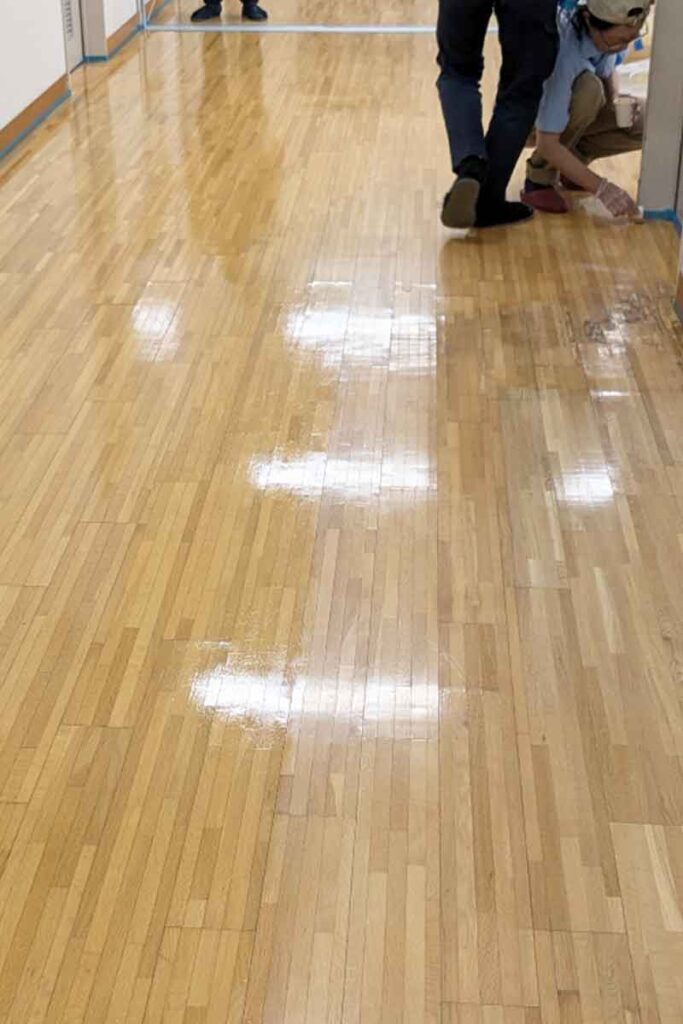

剥離作業の後は汚れや古いWAXでこんなに黒くなります。

⑦剥離作業後はしっかり乾燥。
⑧汚れや古いWAXの取り残しがないかどうかしっかりチェック。
「施工日2日目以降」の作業

⑨巾木養生。
今回は職員室を3分割して作業する為あらかじめ区切っておきます。

⑩掃除機をかける。

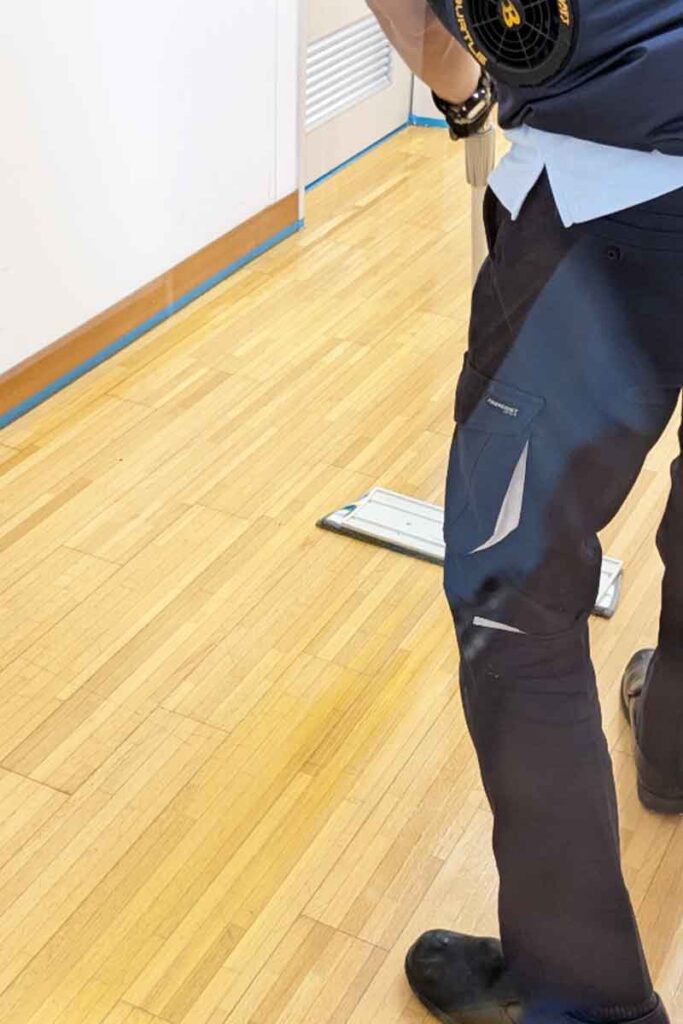

⑪床表面の下地処理

⑫掃除機をきっちりかけた後、アルコール拭きをする。

⑬乾燥。
いよいよここから『コーティング作業』です。
⑭掃除機をかけた後『カラーGコート』塗布。

端っこはモップではなくスポンジを使い手作業で塗ります。

⑮途中経過、入口付近の通路半分『カラーGコート』塗布。

⑯全体を『カラーGコート』で着色後、乾燥。
⑰ここまでの作業の仕上がり具合をしっかりチェック。
⑱全体を掃除機かける。
工程に掃除機が頻繁に出てきますが、何か作業が終わるとホコリも出たりするので、本当に掃除機は頻繁にかけています。
⑲TOPコート塗布。

塗布直後はかなり光沢がでますが、乾燥させると光沢はほどよく落ち着きます。
⑳乾燥。
この乾燥期間中に、本棚の補修等も行いました。

㉑しっかり乾燥後チェックに入ります。

光沢も落ち着いてキレイに仕上がっています。
㉒『カラーGコート』を塗布していないところもキレイに掃除しておきます。

㉓最後は先生方にもお手伝いしていただき、職員室内にデスク・コピー機等戻します。
PCの配線を戻すのに時間がかかってしまいました。
荷戻し終了でミッション達成!
今回は約1週間先生方にもかなりご不便をおかけしましたが、無事完了となりました。
ありがとうございます。
これで大型プロジェクトは完結となります。
